ニュース

ダイナミック高品質大面積耐摩耗床の施工技術

優れた耐摩耗床(または高品質の養生浸透床)を製作するには、コンクリート基礎の強度、特に平坦性を考慮する必要があります。優れた耐摩耗床は、耐摩耗性骨材の品質だけでなく、より優れた路盤地盤も不可欠です。本稿では、コンクリートレーザーレベリングと耐摩耗床に関する最も包括的かつ包括的な技術を提供することを目的としています。以下の内容は、上海捷州工程機構有限公司が長年の業界経験に基づいてまとめた施工方法です。ご参考までに。

施工工程:路盤処理→倉庫型枠設置→コンクリート供給→レーザーレベリングマシン舗装、振動および締固め→金属骨材散布→カレンダー処理およびスラリー抽出→研磨→散水および養生→機械式ジョイント切断およびグラウト充填。

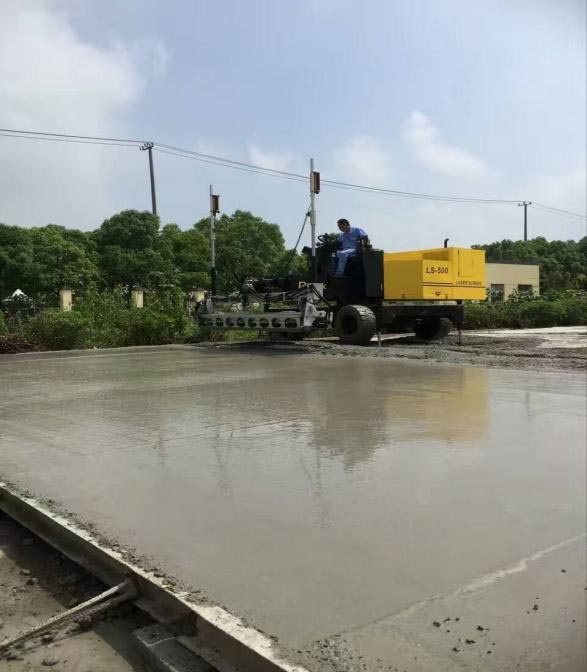

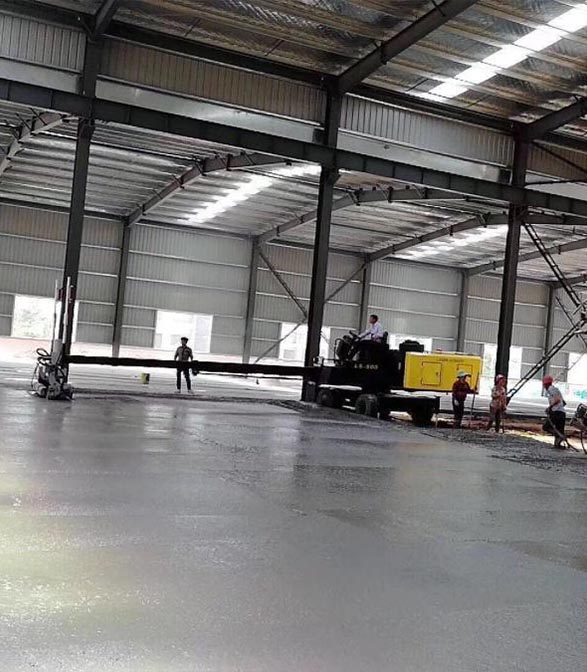

レーザースクリード施工写真

塩基処理
1. まず、路盤上のゴミを除去し、路盤の表面に雑物が残らないようにします。
2. 表面の突出部を削り、表面標高を均一にします。路盤の平坦度が設計標高から±2cm以内の基準を満たしているかを確認し、舗装コンクリートの厚さを確保します。

テンプレート設定
まず、プラント全体の鉄骨柱の位置、設計要件、型枠の準備、車両の走行方向、レベリング設備の施工特性に基づき、信頼性の高い施工計画を策定します。施工区域には剛性型枠を設置します。型枠はチャンネル鋼製の特殊型枠とし、型枠上部の開口部を調整することで、内外の平坦性と整合性を確保します。

スライディングレイヤーを設定する
型枠を設置した後、施工箇所をプラスチックフィルムで覆い、路盤とコンクリート表面を分離して滑動層を形成します。

結合補強メッシュ
1. 補強メッシュは現場で集中的に一括処理され、結束後、指定の位置に搬送され、積み重ねられる。原材料の品質を確保するため、補強メッシュの表面は清潔で、汚れや錆などがなくなければならない。補強メッシュは完全に結束され、間隔とサイズは設計および仕様の要件を満たしている必要がある。結束後、補強メッシュの保護層が十分であるか、結束がしっかりしているか、緩みがないかを確認する。
2. コンクリート打設前に、作業員が所定の位置に鉄筋メッシュを設置します。メッシュの大きさは3m×3mです。

レーザーレベル測定機の試運転
コンクリートを打設する前に、レーザーレベリングマシンのデバッグを実施する必要があります。レーザー発信機を設置し、水平出しを行い、送信信号に基づいてコンクリートレベリングマシンのレベリングヘッドの高さとレベルを調整し、コンクリート地盤の高さと一致するようにします。同時に、レベリングヘッドの両端の高さ差を0.5mm以内に調整します。大規模な工事を行う前に、まず試作設備を用いて誤差がないことを確認してください。

コンクリートの打設
1. 市販コンクリートを使用し、その使用性能は関連規格の要求を満たすものとし、型枠へのコンクリートのスランプは160~180mmに制御するものとする。
2. コンクリートは端部から整然と敷設する。コンクリート混合物を型枠に流し込む際は、除荷を集中的にかつ緩やかに行い、仮想厚さは型枠より約2cm高くする。必要に応じて材料を減量または補充し、縦断面および横断面は規定を満たすものとする。コンクリートは途切れることなく連続的に敷設する。
3. コンクリート打設後、レベリングマシンの伸縮アームの有効範囲内で、コンクリート杭を手作業で大まかに均し、その後、レーザーレベリングマシンを用いて振動、締固め、均しを一括して行う。均し作業では、一方向を原則とし、内側から外側へ段階的に後方に積み上げる。
4. コーナー部や鉄骨柱など機械施工ができない箇所は、手作業で締固め、水平出しを行う。

耐摩耗性床構造
コンクリートの初期硬化前に、ディスクコテを用いてスラリーが排出されるまで粗塗りを行い、硬化剤をコンクリート表面に均一に塗布します。硬化剤が一定量の水分を吸収した後、研削を開始します。粗研削後、硬化剤を2層目塗布します。塗布量は前工程の1/3とします。研削中はクロス研削を行い、研削漏れがないようにしてください。

こてによる圧縮と研磨
1. レーザーレベリング後、コンクリートを初期設定前後に持ち上げ、鏝で仕上げる。ディスクグラインダーによる鏝作業は、表層の硬化度合いに応じて複数回行う。機械鏝作業の速度は、コンクリート地盤の硬化度合いに応じて適切に調整し、機械鏝作業は垂直方向と水平方向に行う。

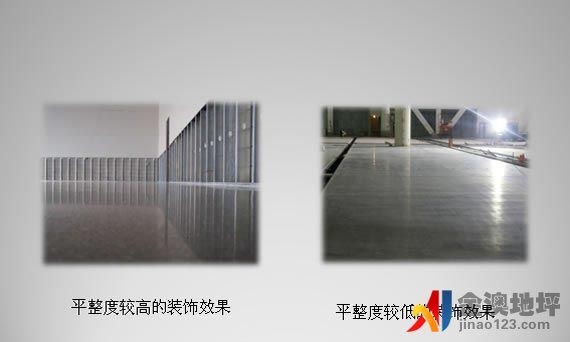

2. 最終調整の前に、グラインダーのディスクを刃に交換し、研磨と研磨の角度を調整します。床の光沢を均一にするために、通常、研磨作業は2回以上行います。

スリット:耐摩耗性表層材の施工後、2~3Dのタイミングで目地を切断する。切断には湿式切断を採用し、厚さ5cm、深さはコンクリート厚の1/3以上とする。切断目地は直線的で美しくなければならない。

硬化: コンクリートは研磨後、フィルムで覆い、散水して養生する。養生期間中、表層コンクリートの強度が1.2MPaに達しない場合は、歩行してはならない。

コーキング
1. 床を 2 週間養生した後、切断ジョイントを徹底的に清掃し、切断ジョイントにあるすべての浮遊粒子とほこりを取り除きます。
2. 収縮目地を埋めるためには、持続的な弾力性と速硬化性を備えたポリウレタンシーラントを使用する必要があります。

制御措置
1. 現場で使用する資材は、必ず現場検収を受け、検収後は指定の位置に積み上げてください。防水加工が必要な資材については、防湿・防雨対策を講じてください。
2. 経験豊富な施工管理要員と熟練した施工オペレーターを配置する。施工前には、関係要員を組織し、建設機械・工具の正しい使用方法や主要工程の管理に関する技術説明を実施し、施工要員が各工程の作業に習熟していることを確保する。
3. 建設機械及び工具は、要求事項に適合し、良好な状態に維持され、予備の重要な器具を準備しなければならない。
4. 工事現場の環境は、ほこりやその他の雑物による地面の汚染を防ぐために、清潔で整頓された状態に保たれなければなりません。
5. 現場に残されたポケット、ゴミ、その他の廃棄物は、作業終了後、現場が常に清潔であるよう、毎日撤去しなければなりません。特殊廃棄物の場合は、特殊廃棄物の処理に関する要求事項に従って処理しなければなりません。

最後に、上記の手順を厳密に遵守することに加えて、優れた耐摩耗性床には、コンクリートと耐摩耗性床の間の調整と協力も必要です。
1983年に設立された上海捷州工程機械有限公司は、コンクリート床工事分野における機械の研究開発、製造、販売に注力しています。レーザースクリードマシン、パワーコテ、切断機、プレートコンパクター、タンピングランマーなどの機械は、最新技術を採用しており、お客様から高い評価を得ています。
世界100カ国以上に顧客を持ち、業界をリードするDYNAMIC。ご質問等ございましたら、お気軽にお問い合わせください。誠心誠意対応させていただきます。
